强流重离子加速器装置(HIAF)首套配电站一次送电成功

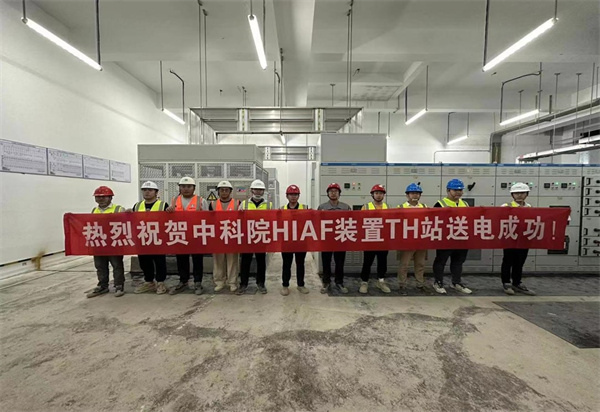

4月18日,强流重离子加速器装置(HIAF)综合测试大厅TH配电站顺利通过测试验收,并由110站一次送电成功,这也是HIAF项目首套投入运行的变配电装置。
此前,项目组根据各工艺系统的测试用电需求,结合现场土建条件及施工进度,提出采用10kV电缆临时路由的供电方案,申请供电容量达到6600kVA。该方案比原计划供电时间提前100多天,历时65天协调解决20多项问题于18日晚20时配电站一次送电成功,站内高低压设备各项运行状态及参数正常。
综合测试大厅TH配电站成功送电为工艺设备测试与进场安装提供了电力保障,为加快后续工程进度打下了基础。
甘公网安备 62010202000713号
